當前位置:首頁 > 行業知識
行業知識
土工膜人工湖鋪設如何做到洞見癥結
發布時間:2020-06-18 新聞來源:山東德旭達土工材料有限公司 瀏覽次數:
人工湖防滲工程施工工序如下:測量放樣→土方開挖(回填)→基面平整、壓實→土工膜鋪設(焊接)→鐵絲石籠下錨固→覆蓋層填筑。施工主要工序是控制土工膜鋪設(焊接)及錨固等環節。

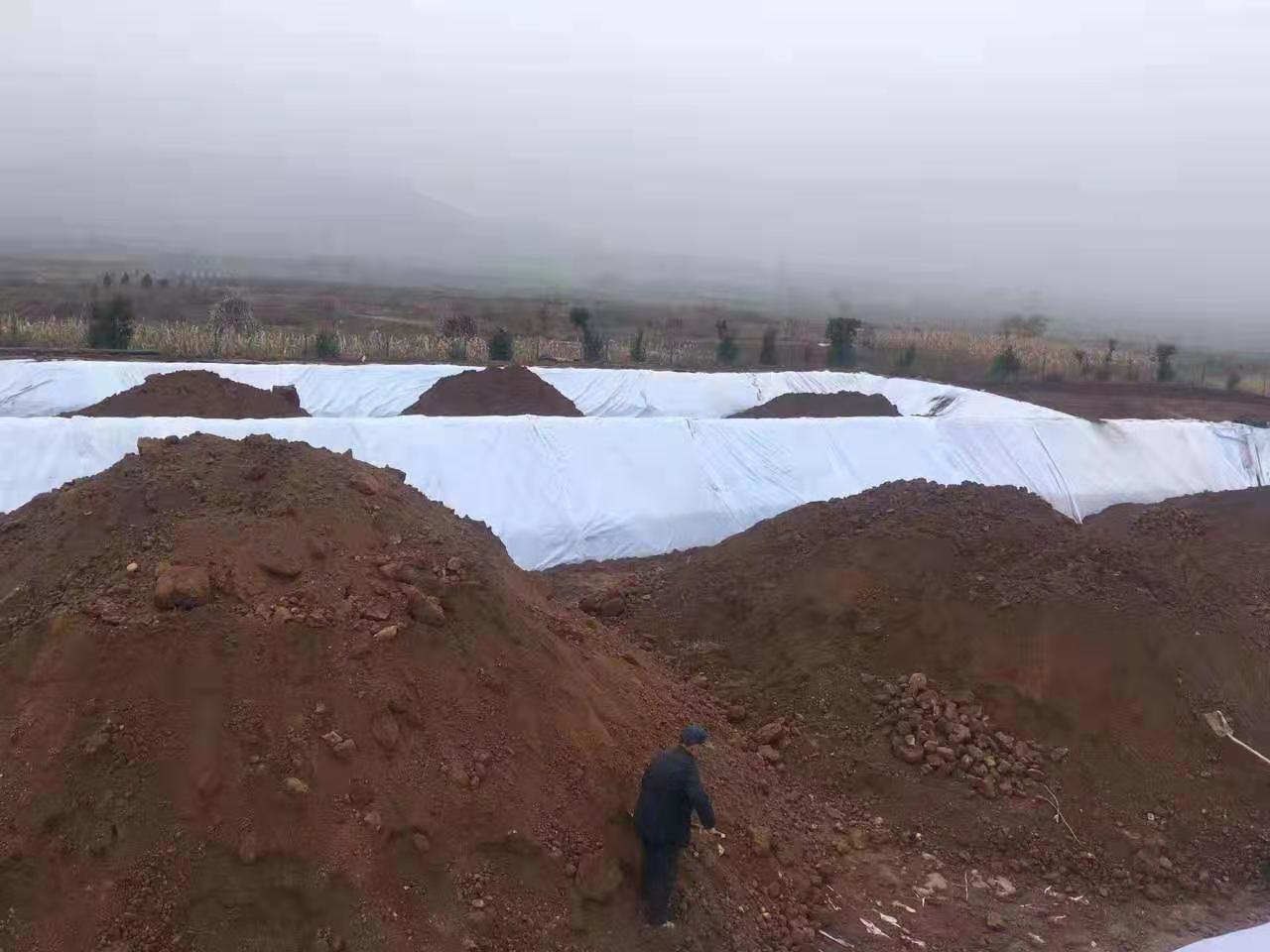

土工膜鋪設基本方法。土工膜鋪設按一萬平方米為一個單元,其長幅方向與河道方向平行鋪設。根據挖掘機工作幅度確定,人工湖右岸為條帶式三聯法鋪設,即連續焊接三幅,抻平后保護層料,左岸為大面積鋪設。這樣能夠因此制宜,充分利用現有設備,提高效率的同時降低生產成本。
土工膜鋪設采用人工滾放的辦法,鋪完一卷后人工抻平,鋪設時不應過緊,留有余量,并從一邊折起50cm,第二卷隨后搭接上,以利于焊機行走。鋪膜過程中要做到膜下無水,上面不允許車輛直接行走。為防止大風吹損在鋪設期間土工膜四周均采用砂袋壓住,直到覆蓋層施工完為止,施工人員一律要求穿軟底膠鞋工作,防止破壞土工膜。
不連續鋪膜的施工方法。在施工中由于填筑上料,施工導流交叉作業干擾和施工條件等影響,會導致土工膜鋪設不能連續進行,而鋪設完的土工膜為防止破損和丟失又必須及時覆蓋。為解決這一矛盾,將不能連續作業部位的土工膜向內部卷起1~1. 5m,再用細砂料覆蓋0. 5m以上,并在其上插上標志。待此部位能夠銜接施工時,人工將覆蓋層清除,清理整平拼接。
土工膜拼接方式采用焊機對土工膜接縫焊接。施焊前,先將土工膜接縫的搭接面擦拭干凈,不能有灰塵、油污和水滴;焊機預熱5分鐘左右開始焊接,將焊機插入上下兩片膜之間,向后退方向施焊,同時用壓輥重壓已焊部位,焊接速度為0.8~1.0m /min。兩幅土工膜的搭接寬度為5cm左右,放置成左上右下。
對完成焊接的土工膜,嚴格進行質量控制是檢驗防滲效果的關鍵。組織有關技術人員進行焊縫檢查驗收,合格即可進行下一工序施工,否則,用彩筆標出漏焊點,及時補焊,直到滿足設計、施工要求。
上一篇: 引水明渠防滲采用土工膜全鋪式簡析
【最新新聞】
- [2023-03-21]土工布鋪設一定保持不小于10%的松弛度
- [2023-02-09]土工布熒光紫外燈老化試驗方法
- [2022-11-21]土工布熒光紫外燈老化試驗方法
- [2022-11-14]防水板在隧道工程建設領域又被稱之為防滲土…
- [2022-11-11]與垂直防滲相比水平防滲風險相對較小
